管棚施工工程案例
山西灵河高速原神段LJ标管棚施工
2018-09-15 来源:管棚施工
工程名称:山西灵河高速原神段LJ标管棚施工
总包方:中铁十一局集团有限公司
施工日期:2013年10月——2013年10月

【管棚设计要求】
管径:Φ108×6mm;单根长度:40m;
单洞根数:41根;施工总长度:1600m;
地质情况:黄土、粉土。
风险源:隧道进口。
使用工艺:“跟管钻进法”

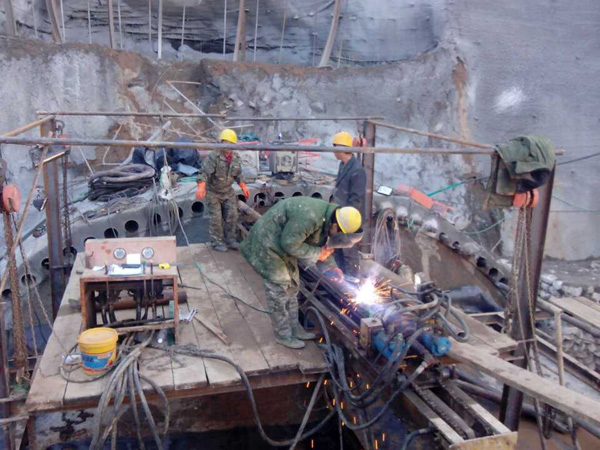

跟管钻进工法基本分三个大的工序:定位,钻进,注浆。
一、钻机定位:钻机定位稳固、精确是控制管棚施工精度很重要的一个原因。

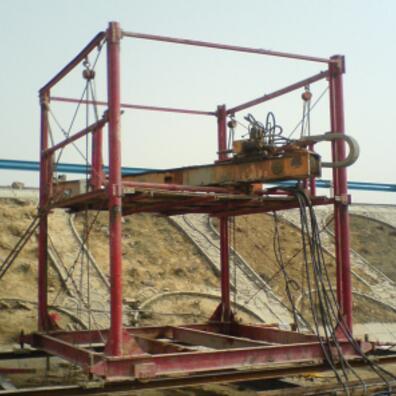

①铺设轨道:在施工掌子面处,垂直于隧道轴线的工作地面上铺设两根轨道,用于钻机塔架行走,给后期管棚施工定位、移位创造了很好的条件;
③钻机安装:将管棚专用水平钻机固定在塔架平台上,利用钻机给进架下方的微调进行精确定位,直至符合设计要求。

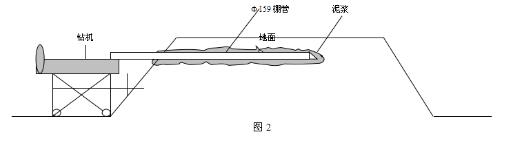

二、钻进(即棚管打设):以Φ159管棚为例。

1、钻具安装:

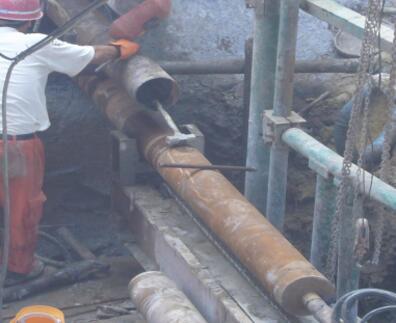

①根据地层不同,钻头可采用楔形板钻头、三翼钻头、两翼钻头、敞口钻头等,钻头根据地层不同可镶金刚石、硬质合金、高猛钢等对土体进行破碎。钻头采用跟设计棚管直径相当的型号。(如棚管为Φ159,钻头外径采用Φ160.)
②钻头后连接Φ159棚管(采用丝扣连接),棚管后接螺丝头(变径),通过螺丝头与钻机动力头相连,使整个钻具形成密封管形。
④棚管在钻机的带动下一边旋转一边给进,这样一根棚管打设完毕后,回次加尺,直到打设到设计长度为止。
